该工程总投资近6000万元,工期11个月,主要供应锦屏一级水电站大坝施工区左右岸施工单位、大坝施工和右岸厂房系统施工的生产用水,是锦屏一级水电站工程在2006年必须完成的控制性项目。供水系统设计日供水能力为86100立方米,最高取水能力为每小时3700立方米。工程采取沟水、江水结合双水源供水方案,分别从道班沟和雅砻江取水,以沟水为主,不足部分从雅砻江取水补充。

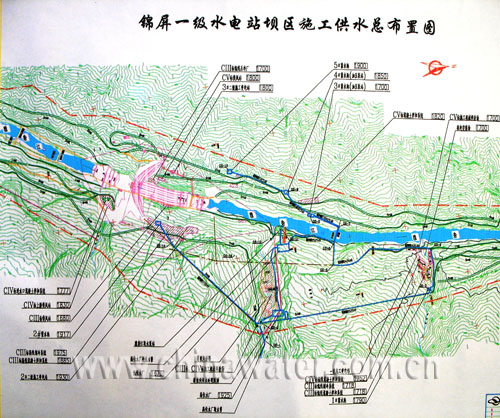

整个工程主要项目包括海拔1850米的高位净水处理系统(沟水处理系统)、海拔1670米的低位净水处理系统(江水处理系统)、海拔1700至1900米的5座蓄水池和直径300至820毫米的主输水管道10.36千米。
由于工程位于青藏高原东侧与川西高原交界的崇山峻岭之中,地质复杂,平地难寻,因此,供水系统的主要设施都设计在地下洞室中,包括调节池、絮凝沉淀池、清水池、加药间、送水泵房、补水泵站等水处理结构,甚至办公值班楼、部分交通道路和管道都设在洞中。此种布局,在国内实属罕见,技术难度也远大于正常布局的同规模、同类型供水系统。
该工程由葛洲坝集团四公司于2005年11月中标承建,12月5日项目部组建进场,目前有高位水厂、地位水厂、道班沟取水、管道安装四个作业队陆续分部位进场施工,为抢在汛期来临前完成节点部位的施工,项目部决定努力克服困难,在春节期间继续组织安全施工。
(来源:中国水利网,作者:殷国庆,2006-01-28)
